靜水園別墅項目外墻裝飾裝修保溫施工技術交底
一、 施工說明:
本方案采用50mm厚B1級擠塑板粘貼外墻,屋面保溫采用60mm厚B1級擠塑板,擠塑板在粘結前需用膠粘劑做界面處理,采用點粘法粘貼。墻面采用100MM長錨釘固定,屋面采用180MM長錨釘固定。
二、施工用材料:
2.1. 材料準備:
2.1.1. 材料:
2.1.1.1. 擠塑板:50mm絕熱用B1級擠塑保溫板,應符合(GB10801-89)標準中ZR阻燃型第一類的要求(見表4)
2.1.1.2. 耐堿涂塑玻纖維網格布(以下簡稱網格布,技術要求見表4):
《表4:網格布性能要求》
網孔中心距 (mm) |
含膠量 (%) |
斷裂應變(%) |
單位面積質量 (g/m2) |
耐堿斷裂強力保留值 (N/50㎜) |
4~6 |
≥20 |
≤5 |
≥160 |
≥750 |
2.1.2. 主要施工工具:
1) 電動攪拌機:
型號規格:選擇轉速400~600rpm,功率大于600W。
用途:用于攪拌混合砂漿。
特點:攪拌均勻,省工省力,節省用料。
2) 其他工具
兩米靠尺:敲擊、壓平保溫板。
吊線:吊線預制基準物。
美工刀:手工裁剪或切割保溫板,裁剪網格布。
直尺:測量用。
美工筆:記錄或作記號用。
2.2. 施工條件:
2.2.1. 施工場地通電、通水并保持現場工作環境安全、清潔。
2.2.2. 外墻及門窗洞口應施工并驗收完畢。
三、施工工藝
3.1 施工程序:
基層準備 測量、放線 保溫板背面涂界面劑 粘貼翻包玻纖網格布 粘貼擠塑聚苯板 安裝錨固件 擠塑聚苯板涂界面劑 抹底層抹面砂漿 粘貼玻纖網格布壓入砂漿 (鍍鋅鋼絲網12.7*12.7*0.7壓入砂漿) 抹面層聚合物抗裂砂漿 縫處理 涂料施工 (文化石施工)
1、基層處理
基層為鋼筋混凝土墻、砌塊墻、磚墻等,對不平整的墻面用1:3水泥砂漿做找平層。
2、 粘貼擠塑板
(1) 粘貼擠塑板時應將基體墻體上的脫模劑、混凝土殘渣、灰土等雜物必須清理干凈,充分保證粘
結砂漿與基層的侵濕滲透,提高砂漿的粘結強度。
(2) 粘貼擠塑板時,應將粘貼面采用界面劑處理,以增強擠塑板與墻體的粘結力。粘結方法采用點框法,是在擠塑板的周邊抹80-100MM寬、10MM厚的粘結砂漿,并在周邊留出50MM的排氣通道,然后在中間抹直徑100MM、10MM厚的粘結砂漿圓餅,其間距為200MM,且粘結砂漿的總鋪面積不得少于擠塑板面積的30%。
(3) 排板時按水平順序排列,上下錯縫1/2板長粘貼,陰陽角處應做錯茬處理。
(4) 粘板應用專用工具輕揉,均勻擠壓擠塑板,使粘結砂漿與墻面接觸緊密,并與相鄰擠塑板齊平,
粘結砂漿擠出時用鏟刀刮平,保證粘結密實,粘結擠塑板時,隨時用2M靠尺和托線板檢查平整度和垂直度,粘板時注意清除板邊溢出的粘結砂漿,使板與板之間無“碰頭灰”,板縫拼嚴,縫寬超過2MM時應用相應厚度的擠塑板片填塞,相鄰兩板拼縫高差不大于1.5MM,否則應用鋼絲刷打磨平整。擠塑板粘貼后24小時內不得碰動,若有松動未粘貼牢固的擠塑板,應取下重新抹粘結砂漿再粘貼。
(5) 擠塑板粘貼24小時后,根據設計要求采用機械錨固件固定擠塑板時,用沖擊鉆在擠塑板表面向
內打孔,孔徑根據固定件直徑而定,進墻深度不得小于設計要求,擰入或敲入錨固釘,釘頭和園盤不得超出擠塑板面,錨固件數量與型號根據設計要求確定。
2、 粘貼擠塑板
(1) 粘貼擠塑板時應將基體墻體上的脫模劑、混凝土殘渣、灰土等雜物必須清理干凈,充分保證粘
結砂漿與基層的侵濕滲透,提高砂漿的粘結強度。
(2) 粘貼擠塑板時,應將粘貼面采用界面劑處理,以增強擠塑板與墻體的粘結力。粘結方法采用點
框法,是在擠塑板的周邊抹80-100MM寬、10MM厚的粘結砂漿,并在周邊留出50MM的排氣通道,然后在中間抹直徑100MM、10MM厚的粘結砂漿圓餅,其間距為200MM,且粘結砂漿的總鋪面積不得少于擠塑板面積的40%。
(3) 排板時按水平順序排列,上下錯縫1/2板長粘貼,陰陽角處應做錯茬處理。
(4) 粘板應用專用工具輕揉,均勻擠壓擠塑板,使粘結砂漿與墻面接觸緊密,并與相鄰擠塑板齊平,粘結砂漿擠出時用鏟刀刮平,保證粘結密實,粘結擠塑板時,隨時用2M靠尺和托線板檢查平整度和垂直度,粘板時注意清除板邊溢出的粘結砂漿,使板與板之間無“碰頭灰”,板縫拼嚴,縫寬超過2MM時應用相應厚度的擠塑板片填塞,相鄰兩板拼縫高差不大于1.5MM,否則應用鋼絲刷打磨平整。擠塑板粘貼后24小時內不得碰動,若有松動未粘貼牢固的擠塑板,應取下重新抹粘結砂漿再粘貼。
(5) 擠塑板粘貼24小時后,根據設計要求采用機械錨固件固定擠塑板時,用沖擊鉆在擠塑板表面向內打孔,孔徑根據固定件直徑而定,進墻深度不得小于5CM,擰入或敲入錨固釘,釘頭和圓盤不得超出擠塑板面,錨固件數量與型號根據設計要求確定。錨固件按擠塑聚苯板每平方米6個進行固定。
(6)變形縫線兩側及門窗洞口邊緣聚苯板側邊粘貼250mm寬翻包玻纖網格布。
(7)聚苯板的粘結方式有點框法和條粘法。點框法適用于平整度較差的墻面,條粘法適用于平整度較好的墻面。當采用點框法施工,設計為涂料飾面時,粘結面積率不小于40%;設計為面磚飾面時,粘結面積率不小于50%。不得在聚苯板側面涂抹膠粘劑。

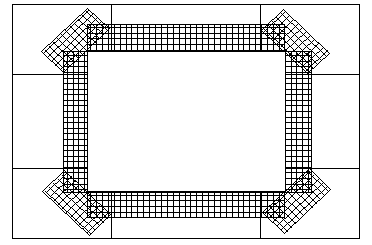

(8)粘貼網格布,并門窗洞口處,沿45度角方向各加一層400×200mm網格布進行加強,加強網位于大面網格布下面(見附圖);
(9)將大面網格布沿水平方向繃平,用抹子由中間向上、下兩邊將網格布抹平,將其壓入底層抹面砂漿,網格布左右搭接寬度不小于100mm,上、下搭接寬度不小于80mm,不得使網格布皺褶、翹邊。

(10) 墻角作法見下附圖:
(11)抹罩面砂漿防護面層
1) 抹面層彈性聚合物砂漿,抹灰厚度以蓋住網格布為準,約1~2mm,罩面砂漿總厚度不大于5mm。
2) 罩面防護砂漿施工完成后,待面層砂漿干燥后方可進行下道工序。
4、安裝鋼絲網
4.1鋪設鋼絲網,將錨固件(附墊片)壓信鋼絲網,使鋼絲網繃緊繃平,緊貼底層抹面砂漿,然后擰緊錨固釘;鋼絲網搭接部位要有錨固件固定。
4.2鋼絲網裁剪宜保證最外一邊網格的完整;鋼絲網搭接不少于50MM,且保證2個完整網格的搭接;左右搭接接茬應錯開,防止局部接頭網片層數過多,影響抹灰質量;鋼絲網鋪設時應沿一邊進行,盡量使鋼絲網拉緊繃平。
4.3陰陽角和門窗口邊的折邊應提前按位置折成直角,保證轉角處的垂直平整。門窗口處鋼絲網卷邊長度以掩至門窗口或附框口邊為準;陰陽角400MM范圍內不宜搭接。
4.4在鋼絲網上抹面層砂漿,厚度2-4MM,鋼絲網不得外露。砂漿抹灰施工間歇應在自然斷開處,如伸縮縫、挑臺等部位,以方便后續施工的搭接。在連續墻面上如需停頓,面層砂漿不應完全覆蓋已鋪好的鋼絲網,需與鋼絲網、底層砂漿形成臺階形坡茬,留茬間距不小于150MM,以免鋼絲網搭接處平整度超出偏差。
5、待抹面砂漿基面達到飾面施工要求時可進行外飾面作業。
外飾面可選擇涂料、飾面砂漿、面磚等形式。具體施工方法按相關飾面板施工標準進行。
采用文化石飾面時,應在樣板件檢測合格、抹面砂漿施工7天后按規范要求進行。
6、靜水園工程門窗洞口內側線條為直角線條,外側涂料飾面層為陽角線條的導R15圓角線條,外飾面為陽角線條涂料飾面均導R15圓角線條。門窗洞口外立面為涂料飾面的,門窗洞口上側做成鷹嘴線條收口。
